3月18日,,,,,,18新利集团电机公司加入研制的我国海拔最高的百万千瓦级水电站——雅砻江两河口水电站最后一台机组正式投入商业运行。。。。。至此,,,,,,两河口水电站6台机组所有投产发电。。。。。
运行数据显示,,,,,,18新利集团电机公司研制的6台水轮机摆度均在0.1毫米以内,,,,,,均优于两河口精品标准;;;;;;;其中2号机组三导摆度所有控制在40微米以内,,,,,,相当于1根头发丝直径的二分之一,,,,,,树立了大型水电机组清静稳固运行的新标杆;;;;;;;所有机组在完成72小时试运行后,,,,,,均无任何清静隐患和质量缺陷,,,,,,直接投入商业运行;;;;;;;电机公司搭建的智能运维数字平台也已上线运行,,,,,,为两河口电站机组清静稳固运行保驾护航。。。。。

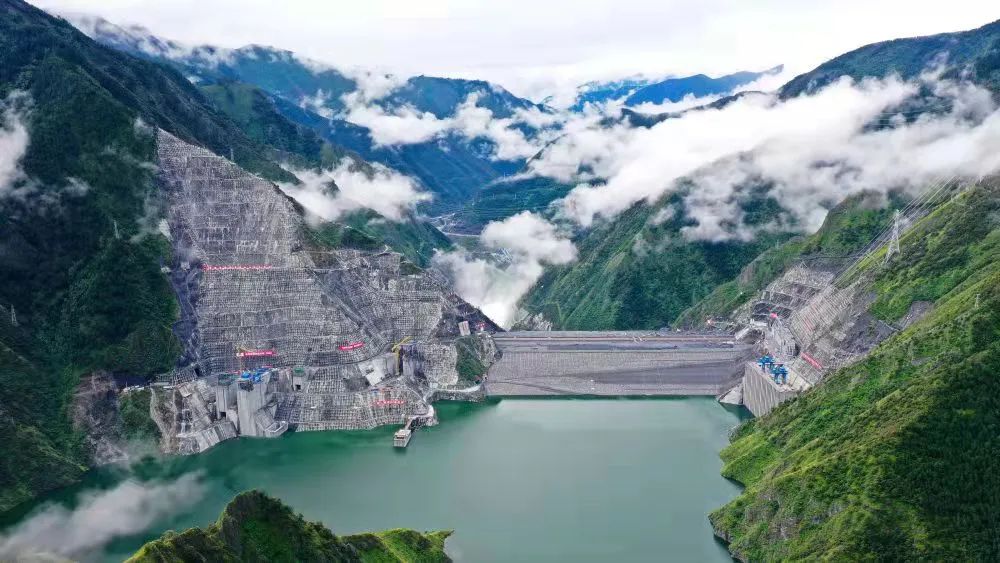

两河口水电站位于四川省甘孜藏族自治州雅江县境内的雅砻江中游河段,,,,,,是雅砻江中下游的“龙头”水库电站。。。。。电站共装置6台单机容量为50万千瓦的混流式水电机组,,,,,,18新利集团电机公司认真提供6台水轮机和电站智能运维数字平台的构建事情。。。。。
2021年9月29日,,,,,,两河口水电站首批机组6号、5号机组正式投产发电,,,,,,以后,,,,,,电站4号、3号、2号机组划分于2021年10月27日、11月2日、12月22日相继投运。。。。。2022年3月18日,,,,,,两河口水电站最后一台机组——1号机组正式投入商业运行,,,,,,较原妄想提前1个月时间。。。。。
从2016年9月两河口项目签约,,,,,,到2022年3月最后一台机组投产发电,,,,,,5年半的时间里,,,,,,18新利集团电机公司以知足用户需求为己任,,,,,,用领先的手艺实力、强盛的制造能力、细腻的现场装置指导等全链条精品策划和服务,,,,,,高质量兑现了条约,,,,,,抵达了两河口水电站水轮机创精品的工程要求。。。。。
两河口水库库容大、蓄水周期长,,,,,,机组恒久在低水头工况运行,,,,,,这给转轮的稳固性带来极大磨练。。。。。电机公司在总结白鹤滩水轮机乐成履历的基础上,,,,,,针对两河口电站现实开展手艺立异,,,,,,乐成研发出“双反C型翼型是非叶片结构”的高性能转轮,,,,,,不但加权效率高,,,,,,低水头超着力能力强,,,,,,并且实现了全水头、全负荷清静稳固高效运行,,,,,,最优效率95%以上,,,,,,是我国以致天下水轮机手艺的又一主要突破。。。。。其中,,,,,,1-4号机转轮更是实现了“零配重”。。。。。

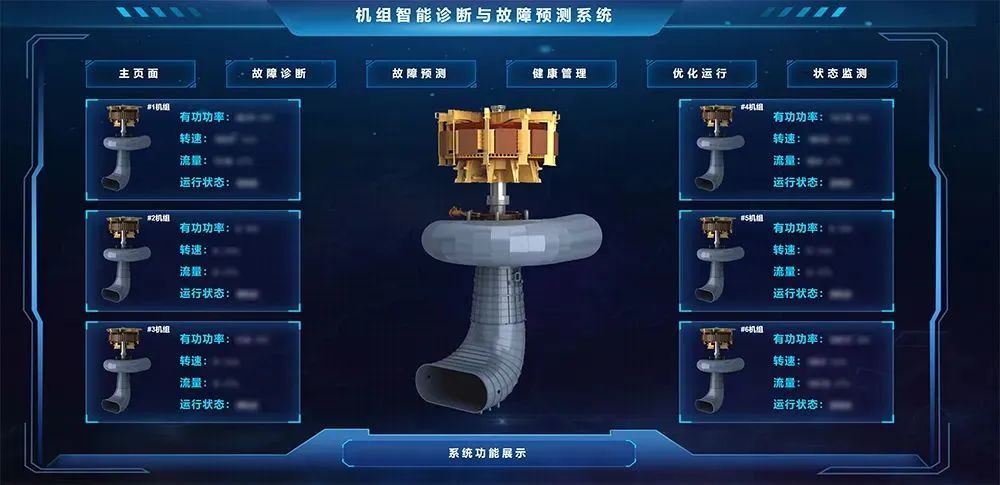

为助力打造两河口数字化、智能化电站,,,,,,18新利集团电机公司将水电机组设计机理与大数据、人工智能手艺举行深度融合,,,,,,充分使用物联网、智能传感和大数据剖析等手艺,,,,,,开发机组智能运维及装备数字化平台系统。。。。。该系统实现了机组要害部件在种种运行状态的监测数据整合、在线故障诊断、趋势剖析预判、机组康健评估等服务功效,,,,,,将有用提高磨练效率、缩短�;;;;;;;奔洹⒔档驮宋厩�,,,,,,为机组提供全生命周期的手艺服务和管理。。。。。
为包管两河口机组现场装置调试进度,,,,,,18新利集团电机公司组织履历富厚的现场装置指导团队,,,,,,提前3个月开箱清点到货装备、包管产品数目准确、质量及格,,,,,,装置、调试及试运行时代提供全天候服务,,,,,,对现场突发情形及手艺问题反应迅速、处置惩罚适当,,,,,,包管了机组的装置质量和施工进度。。。。。
优异的服务、优异的业绩获得了业主单位雅砻江流域水电开发有限公司的高度赞誉。。。。。18新利集团电机公司两河口项目执行团队先后被雅砻江公司授予“2018年度优异项目管理团队”“2019年度优异条约执行奖”“2020年度机电装备优质供应商”等称呼;;;;;;;首批机组投产发电暨劳动竞赛总结大会上,,,,,,电机公司现场服务团队被授予“四川省工人先锋号”声誉称呼;;;;;;;别的,,,,,,电机公司还多次收到雅砻江公司发来的谢谢信。。。。。
